高压用户用电报装业务告知书(2025年第二次修订版)
高压用户用电报装业务告知书
尊敬的用电客户:
为保证您的合法权益,请您在办理用电报装前,仔细阅读以下内容:
一、业务介绍
高压报装是指采用10(6)千伏及以上电压供电的用户办理用电新装、增容业务,适用于报装容量160千瓦以上的用户,南宁市、桂林市、北海市、贵港市报装容量200千瓦及以下各类民营经济组织按低压报装。
二、办电环节及时限
(一)办电环节3个:受理申请、现场勘查及供电方案答复、竣工检验和装表接电。
(二)办电时限:
单位:工作日
|
用电客户类型 |
各环节办理时间 | |||||
|
业务受理 |
供电方案答复 |
设计审查* |
中间检查* |
竣工检验和装表接电 |
合计办理时间 | |
|
高压单电源 |
1 |
10 |
3* |
2* |
6 |
17(22*) |
|
高压双电源 |
1 |
20 |
3* |
2* |
6 |
27(32*) |
注:
1.对于重要用户、住宅小区或涉及资产移交的用户、35千伏及以上的用户,用电报装为五个环节(包括表格中带*星号的两个环节),其他用户为“业务受理”“供电方案答复”“竣工检验和装表接电”3个环节。
2.受电工程竣工后,请您及时办理报验申请,我公司将在受理申请后3个工作日内完成竣工检验,检验合格3个工作日内安排装表接电。如受电工程竣工检验不合格,为确保您及时接电,请按照《用户受电工程竣工检验意见书》尽快整改,整改完成后再次申请验收。
三、各环节所需材料
|
业务受理 (2项) |
设计审查* (2项) |
中间检查* (2项) |
竣工检验 (2项) |
|
1.用电主体有效身份证明材料 2.用电地址物业权属证明材料 |
1.设计单位资质证明材料 2.受电工程设计及说明书 |
1.施工、试验单位资质证明材料 2.隐蔽工程施工及试验记录 |
1.施工、试验单位资质证明材料(仅无中间检查环节用户提供) 2.工程竣工报告 |
注:
1.高危及重要用户、高耗能用户在业务受理环节还须提供用电工程项目批文。
2.已经提供有效物业权属证明材料,但暂未提供身份证明等其他材料的,供电企业可提供“容缺受理”服务,缺少的材料在现场勘查时补齐。
四、办电成本
1.对高压用户实行就近就便接入电网,降低用户办电成本。供电企业根据《国务院办公厅转发国家发展改革委等部门关于清理规范城镇供水供电供气供暖行业收费促进行业高质量发展意见的通知》(国办函〔2020〕129 号)、《广西壮族自治区发展和改革委员会等5部门关于进一步明确电力用户外部配套供电工程建设有关事项的通知》(桂发改电力〔2024〕37号)、《供电营业规则》(中华人民共和国国家发展和改革委员会令第14号)实施业扩延伸。
2.对于申请高可靠性供电的用户,高可靠性供电费用收费根据《广西壮族自治区发展和改革委员会关于进一步调整高可靠性供电费用标准有关事项的通知》(桂发改价格〔2023〕724 号)要求执行。若自治区出台新的收费文件,则按新的收费文件执行。
3.中、高压计量装置包括计量互感器(计量用低压电流互感器、计量用组合互感器、高压计量用电压/电流互感器)、电能表、计量自动化终端(负荷管理终端、配变监测计量终端、厂站终端、低压集抄集中器、采集器)等设备原则上均由供电企业投资建设,客户负责预留接线和安装位置。为确保供电企业提供的互感器与客户定制计量柜兼容,业扩受电工程专用计量柜尺寸建议参照《南方电网公司10kV及以下业扩受电工程典型设计(2021版)》《南方电网公司客户侧电能计量装置通用设计要求》设计和生产,预留合适、便于后期维护的互感器安装空间,提前考虑母排的安装方向和长度,预留大小合适的连接孔,确保互感器一次端子与母排连接紧密且牢固。供电局出资的互感器参照《中国南方电网有限责任公司计量用互感器技术规范》生产和检定,具体尺寸见附录。成套设备中装有自备互感器时,经供电企业检验合格并加封,可以作为计费互感器。(“成套设备”是指开关装置及与其相关的控制、计量、保护和调节设备的组合,以及这些装置和设备相关的电气连接、附录等的总称,该类设备存在结构紧凑计量互感器不可现场拆卸或互感器控制、测量、保护、计量共用等特点。)
4.属房地产开发商统一建设的居住区(包含政府迁改、移民、棚户区改造集中小区)用户,供电企业答复供电方案时须明确要求用户预留表箱及计量装置安装位置、安装尺寸及后续维护空间的标准。用户委托的设计单位需在设计图纸上予以明确。统建住宅小区批量报装的低压电能表、互感器、集抄器由供电企业提供,开发商负责安装。
五、其他
根据《国家发展改革委办公厅 国家能源局综合司关于推进新型电力负荷管理系统建设的通知》(发改办运行〔2022〕471号)的要求,各地统筹开展负荷管理系统建设,10千伏(6千伏)及以上高压电力用户全部纳入负荷管理范围。新装用电的用户负荷接入应与用户受电工程同步设计、施工、验收和投运负荷管理系统建设。客户应按南方电网公司客户受电工程典型设计图纸(请您在提交用电报装申请时让业务人员提供典型设计图纸)设计受电工程。
六、温馨提示
(一)用户对自行投资建设的产权分界点负荷侧受电工程,有自主选择具备资质的设计、施工(试验)及设备供应单位的权利,相关设计、施工(试验)及设备供应单位的查询:
1.电力工程勘察设计企业名单可登录中华人民共和国住房和城乡建设部网站www.mohurd.gov.cn查询。其中,广西区内电力工程勘察设计企业名单可登录广西壮族自治区住房和城乡建设厅网站zjt.gxzf.gov.cn网站查询。
2.根据《承装(修、试)电力设施许可证管理办法》(中华人民共和国国家发展和改革委员会令 第36号)规定,凡从事承装(修、试)电力设施业务的企业,必须持有国家能源局或其派出机构颁发的承装(修、试)电力设施许可证。承装(修、试)企业名单可登录国家能源局网站http://www.nea.gov.cn查询,其中由国家能源局南方监管局颁发许可证的承装(修、试)企业名单可登录网站http://nfj.nea.gov.cn查询。
3.通过国家3C认证的设备材料供应单位,以国家质检总局网站www.samr.gov.cn公布的信息为准。
(二)用户的用电设施是作为不动产的附属物来进行建设、使用和运维的,用户申请用电需要以其用电地址的不动产权为基础,原则上首次申请用电的新建项目中一个独立不动产权属范围内的用电需求,应当作为一户申请报装用电。对有一个独立不动产权属的县(区)级及以上政府规划审批建设的标准化厂房、公用基础设施等项目,经供电企业确认具备单独供电条件的,其不动产权属范围内的不同用电项目可以分别申请新增用电。
(三)在报装全程,供电企业不会向用户收取物价部门规定之外的费用。请您对我们的工作进行监督,若您在办理业务过程中有疑问,可致电95598供电服务热线咨询。若您的问题未得到解决,请再次致电95598提级督办或致电12398能源监管热线。
(四)参与电力市场交易相关注意事项:
1.根据2025年交易规则,10千伏及以上工商业用户可以选择参与市场交易或由电网企业代理购电,选择市场交易后无正当理由不能退市。
2.电力用户选择市场交易,以统一社会信用代码为基本单位通过电力交易平台办理市场注册,如您在后续办理用电变更业务,涉及结算户统一社会信用代码信息变动,注意业务办理对您参与广西电力市场化交易的影响,并与相关方妥善处理市场相关事宜,防范市场风险。
3.了解广西电力市场交易相关政策、规则,办理市场交易相关业务,请您登陆南方区域电力交易平台(广西)(https://pm.gx.csg.cn)查询、办理,如有疑问可联系广西电力交易服务热线0771-2550000。
(五)下载“南网在线”APP、关注“南网在线”微信服务号、“南网在线”支付宝生活号或登录“南网在线”网页版(https://95598.csg.cn/)成为注册用户,可随时随地办理用电业务、获取电力资讯。登录广西数字政务一体化平台(http://zwfw.gxzf.gov.cn/)或“智桂通”APP办理水电气网联合报装“一件事”。

“南网在线”微信服务号 “南网在线”APP “南网在线”支付宝生活号

“智桂通”APP 12398 公众号 12398 APP(安卓版)
附录1
报装资料补充说明
|
资料类型 |
具体资料 |
|
身份证明材料(其中一项) |
1.公司、企业:《企业法人营业执照》《营业执照》《统一社会信用代码证》《组织机构代码证》(其中之一加法人身份证明材料)。 |
|
物业权属证明材料(其中一项) |
以自有建筑物为用电地址:《房地产权证》《不动产权证》《房产证》《集体土地房产证》《宅基地使用证》、经房管部门登记备案的《购房合同》或提供的租簿《租用房屋凭证》、房产交易办证回执(其中之一)。 |
|
因进行工程建设申请用电或使用自有未办理房产证的新建建筑物用电: 《建设用地规划许可证》及附录附图、《建设工程规划许可证》及附录附图。 | |
|
使用自有的无建筑物的土地用电:《国有土地使用证》《集体土地所有权证》《土地不动产证》(其中之一)。尚未取得土地使用权证的,可将土地使用权出让合同作为依据。 | |
|
当地发改部门关于项目立项的批复、核准、备案文件,或当地规划部门关于项目的建设工程规划许可证或区(县)以上政府部门的绿色通道和政府的会议纪要证明等。 | |
|
由乡、镇、街及以上政府部门确认具有物业权属证明权限的有效证明文书或可供电证明,对当地政府另有规定的可按当地政府要求执行。如物业、通讯、消防、监控、安防、排灌等用电,可用项目批准备案文件、服务合同等材料代替用电地址物权证件。 | |
|
明确房屋产权判词的且发生法律效力的法律文书(包括判决书、裁定书、裁决书、调解书等)。注意:判决书、裁定书、裁决书、调解书等法律文书,须提交裁判机关出具的法律文书生效证明文件。 | |
|
用电工程项目批准文件:政府有关部门批准文件、认可文件和者许可证(其中之一),如:投资项目核准文件、投资项目备案文件、立项批复、会议纪要、建设用地规划许可证(含附录)、建设工程规划许可证(含附录)、工程施工许可证复印件、政府预算安排的固定资产投资项目材料等)。 | |
|
政府土地职能管理部门出具相关证明、工程项目批准文件、政府规划文件。 |
注:1.如为租赁户,则需同步提供租赁合同等作为产权证明的组成部分。如报装用户为其它具有居住权的主体,则需同步提供相关政府证明文件,如居住权登记等,或通过政府共享数据获取相应证明文件作为产权证明的组成部分。原用电范围内增容用电(无新加盖建筑物、改建、扩建、改变建筑用途)无需提供用电地址物业权属证明资料。
2.针对南宁、柳州、桂林、北海、贵港、百色市试点开展“信用办电”的地市,产业园区可用信用报告及公开承诺书(附录3、附录4)代替物权证明。(产业园区根据《广西产业园区管理办法(试行)》是指经国务院、自治区人民政府批准设立的以发展制造业和生产性服务业为主的特定区域)
附录2
用电业务办理授权(委托)书
(参考范本)
广西电网有限责任公司XX供电局:
现授权(委托) 为本人(本单位)办理用电业务的经办人,代表本人(本单位)办理 用电业务以及与此相关的供用电合同及其附属协议签订等事宜。
此授权(委托)书有效期从 年 月 日起至办理用电业务办结之日止。
授权方(盖章): 被授(委托)人签字:
法人代表: 被授(委托)人电话:
法人身份证号: 身份证号:
日期: 年 月 日 日期: 年 月 日
附录3
园区企业容缺办电承诺书
本单位 因 (原因)申请容缺受理,现就相关事宜作出如下承诺,并愿意承担法律责任:
一、所做承诺意思表示真实,所提供的材料真实有效。
二、已知晓供电部门告知的全部内容。
三、在容缺补正时限 年 月 日前提交需要补正的以下材料:
1.
2.
3.
四、如本单位未能取得生产经营活动涉及的相关批准文件,办电流程自动终止,由此产生的一切后果由本单位承担。
五、未按规定要求在承诺期限内补齐补正全部材料,办电业务自动终止,所提交的材料于10个工作日内到办理点自行取回,逾期未取回的材料,供电部门有权销毁。
六、若未遵守本承诺内容,愿意承担由此产生的后果。
备注:本单位信息如下:
申请用电单位名称:
申请用电地址:
统一社会信用代码:
法定代表人姓名:
法定代表人身份证件类型:
法定代表人身份证件号码:
授权委托人身份证件类型:
授权委托人身份证件号码:
申请单位与用电地址对应物业权属的关系:□业主/□租户
申请用电单位: (盖章)
法定代表人(授权委托人): (签字)
年 月 日
附录4
信用办电承诺书
申请用电单位名称:
申请用电地址:
统一社会信用代码:
法定代表人姓名:
法定代表人身份证件类型:
法定代表人身份证件号码:
授权委托人身份证件类型:
授权委托人身份证件号码:
申请单位与用电地址对应物业权属的关系:□业主/□租户
我单位郑重承诺∶
一、所提供资料均合法、真实、准确和有效,不存在伪造证明材料、隐瞒实际情况、妨害供电企业或其他主体权益等情况。
二、用电地址对应物业权属为我单位合法使用,不存在违章、违建或其他违法情形及纠纷。
三、严格遵守国家法律、法规、规章和政策规定,依法用电,不窃电,不破坏、哄抢、盗窃电力设施。
四、自觉履行合同义务,诚信用电,不拖欠电费,不违约用电,做好自有产权界面电力设备、设施的运行维护,根据供电企业通知及时整改安全隐患。
五、若未遵守本承诺内容,将依照有关法律、法规、规章、政策或合同约定承担相应责任,并自愿接受、承担终止供用电关系的处置以及由此产生的后果。
六、本《信用办电承诺书》同意向社会公开,并自愿承担违反本承诺的后果。
附:本单位或本企业信用报告
申请用电单位: (盖章)
法定代表人(授权委托人): (签字)
年 月 日
附录5
线路走廊无偿使用协议书
甲方(线路走廊产权方):
乙方(用电方):
丙方(供电方):广西电网有限责任公司 供电局
乙方现向丙申请报装用电,因线路安装需经过甲方的场地,为使线路安装工作顺利开展,经甲乙丙三方友好协商,达成以下协议:
一、乙方可协助丙方解决线路走廊问题(包括青赔、线路走廊),确保线路安装工作顺利开展。
二、甲方自愿永久无偿提供线路走廊用于丙方线路建设,线路走廊用地仍属甲方所有。甲方不得以协议约定之外的任何理由向丙方提出终止执行协议或提出其他附加条件。
三、丙方在解决线路走廊位置问题之日起启动业扩配套工程建设。
本协议经三方签字盖章后即具有法律效力。本协议一式三份,甲方一份,乙方一份、丙方一份。
甲方(签字盖章): 乙方(签字盖章): 丙方(盖章):
年 月 日 年 月 日 年 月 日
附录6
《用户受电工程设计审查资料清单》
|
1.设计单位资质证明材料(已统一备案的无需提供) |
用电工程设计及说明书:应涵盖 (1)用电负荷分布图; (2)负荷组成、性质及保安负荷; (3)主要电气设备一览表; (4)影响电能质量的用电设备清单; (5)节能篇及主要生产设备、生产工艺耗电以及允许中断供电时间; (6)高压受电设施一、二次接线图与平面布置图; (7)用电功率因数计算及无功补偿方式; (8)继电保护、过电压保护及电能计量装置的方式; (9)隐蔽工程设计资料; (10)配电网络布置图; (11)自备应急电源及接线方式等内容
|
|
2.高、低压系统接入方式图 | |
|
3.电气主接线图 | |
|
4.高、低压接线配置图 | |
|
5.配电设备安装图 | |
|
6.箱变典型设计图 | |
|
7.柱上变典型设计图 | |
|
8.接地布置图 | |
|
9.计量方式图(计量专业典型设计) | |
|
10.土建及基础布置图 | |
|
11.继电保护定值单 |
附录7
《用户受电工程竣工检验资料清单》
|
1.施工、试验单位资质证明材料(仅无中间检查环节用户提供) |
|
2.工程竣工报告 |
|
2.2.工程竣工图及说明 |
|
2.3.电气试验及保护整定调试记录 |
|
2.4安全用具的试验报告 |
|
2.5隐蔽工程的施工及试验记录(仅无中间检查环节用户提供) |
|
2.6供电企业认为必要的其他资料或记录 |
附录8
计量用高压互感器尺寸

一、10kV计量用电压互感器外形尺寸图

(一)10kV计量用电压互感器外形图

(二)10kV计量用电压互感器浇注图

(三)10kV计量用电压互感器二次端子罩

二、10kV计量用电流互感器外形尺寸图

(一)10kV计量用电流互感器外形图

(二)10kV计量用电流互感器浇注图

(三)10kV计量用电流互感器二次端子罩

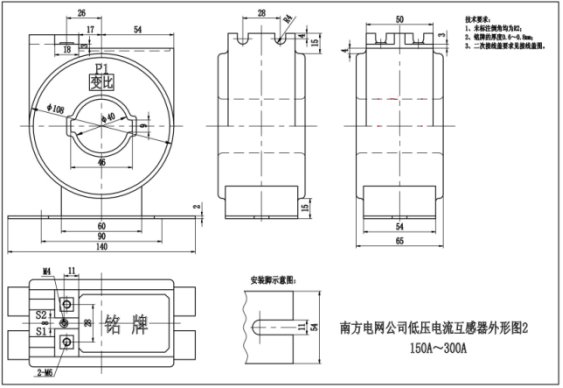

(四)计量用低压电流互感器外形图

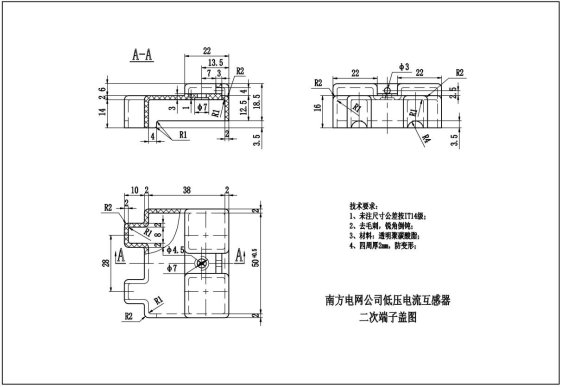

(五)计量用低压电流互感器二次端子罩

桂公网安备 45022502000001号
