融水县农村公路损毁严重 灾后重建迫在眉睫

来源:融水县交通局

发布日期: 2022-06-21 10:25    |  作者: 融水苗族自治县交通运输局

融水县农村公路损毁严重 灾后重建迫在眉睫


一、总体农村公路受灾情况:2022年5月31日至6月20日16时30分,县乡村道交通累计中断120条(县道13条,乡道10条,村97条)。其中已抢通111条(县道11条,乡道9条,村道91条);未抢通9条(县道2条,乡道1条,村道6条)

1.未抢通的县道2条,具体位置和中断原因如下:

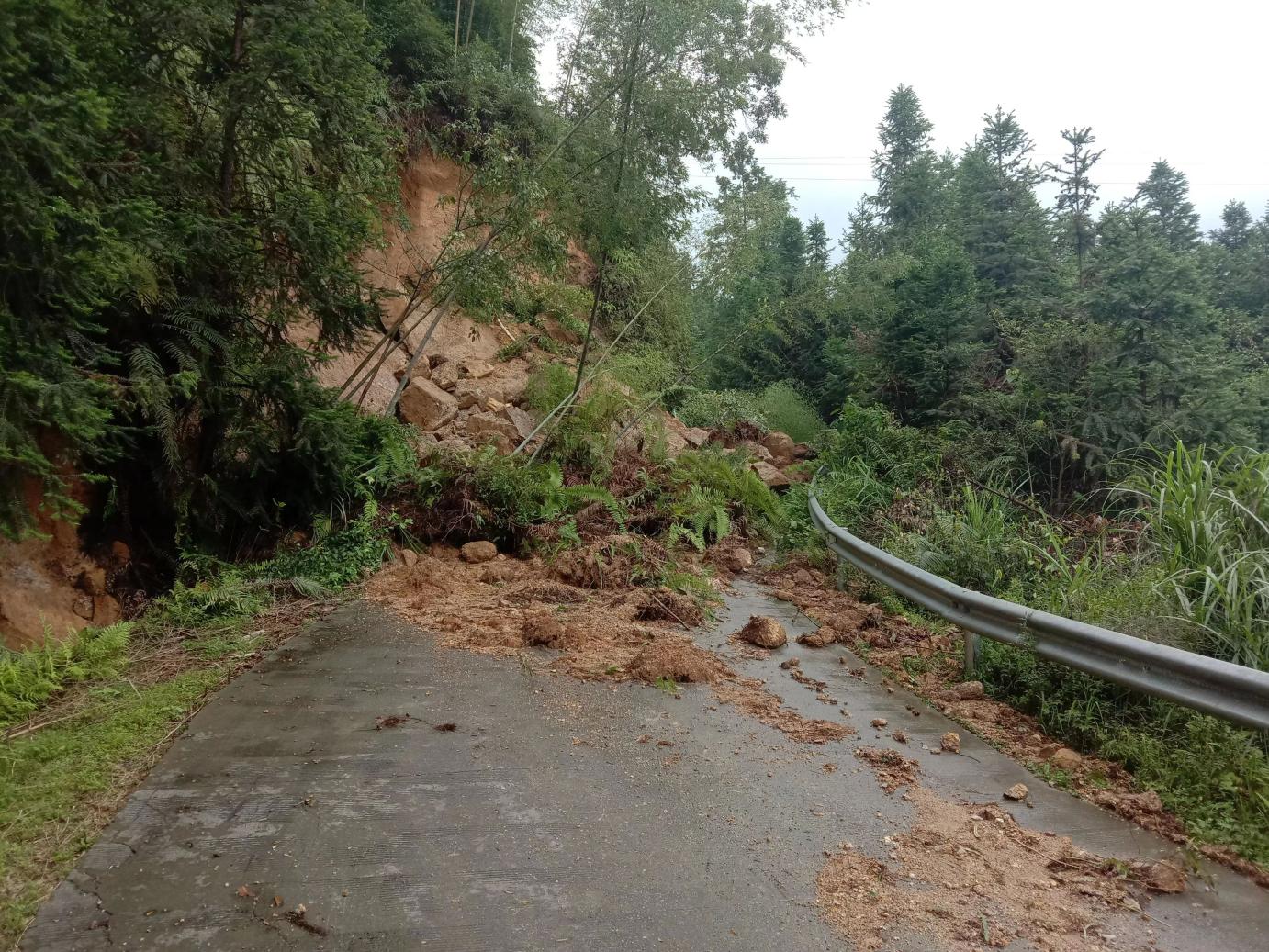

2022年6月15日,融水县同练乡“产儒至英洞”K18+400路段由于路基上塌方1处导致交通中断、2022年6月20日,融水县香粉乡“四荣至安陲”路段由于路基上塌方多处、下塌方2处,导致交通中断。因频下暴雨,雨水多,泥土松动,施工危险系数极大,暂未能抢通。

2.未抢通的乡道1条,具体位置和中断原因如下:

2022年6月4日,融水县四荣乡“田头口至G242”K5+050路段由于路基整体下塌方1处导致交通中断,需要后期修建新的挡土墙,才能进行通车,暂未能抢通交通。

3.未抢通的村道6条,具体位置和中断原因如下:

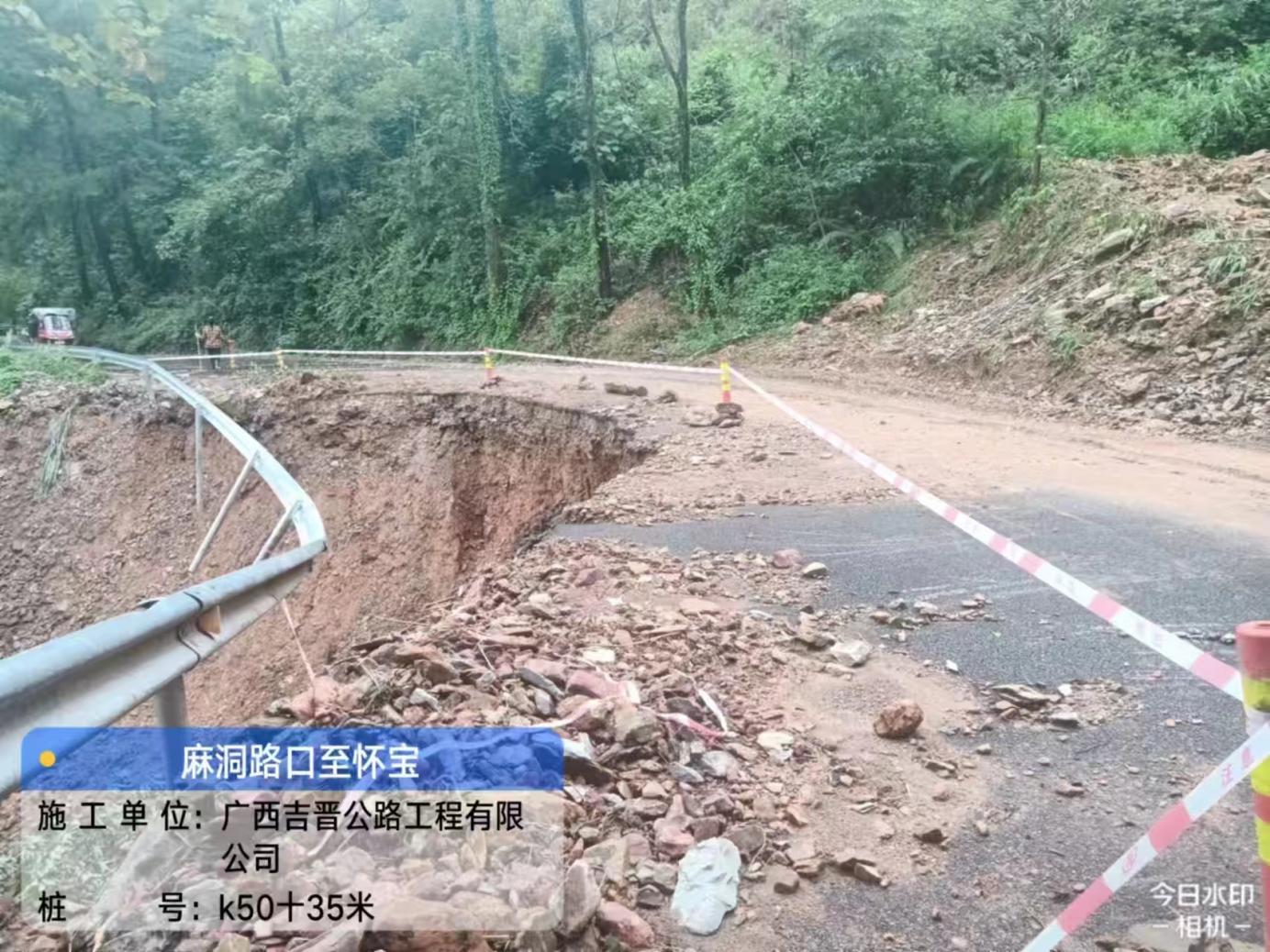

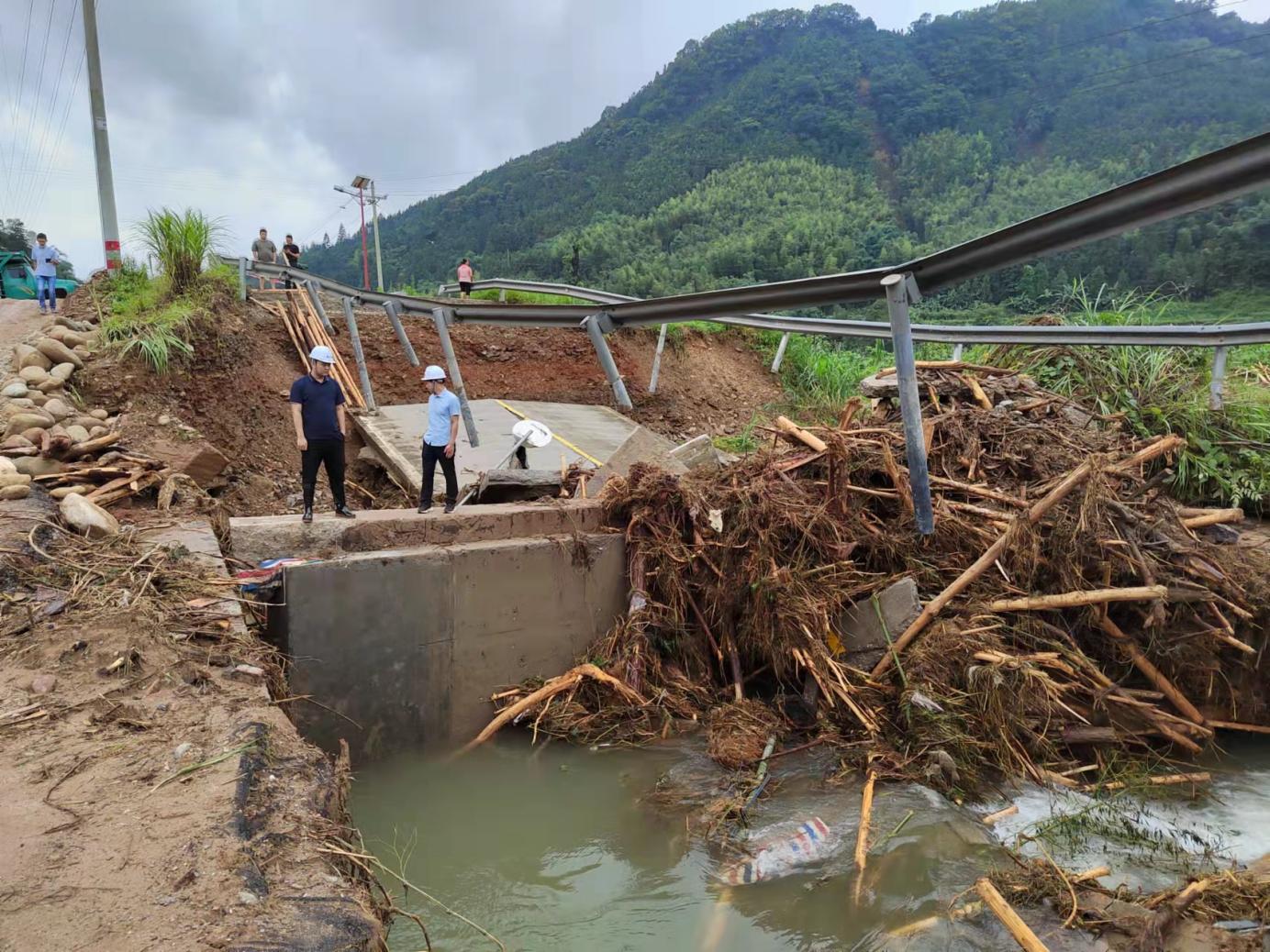

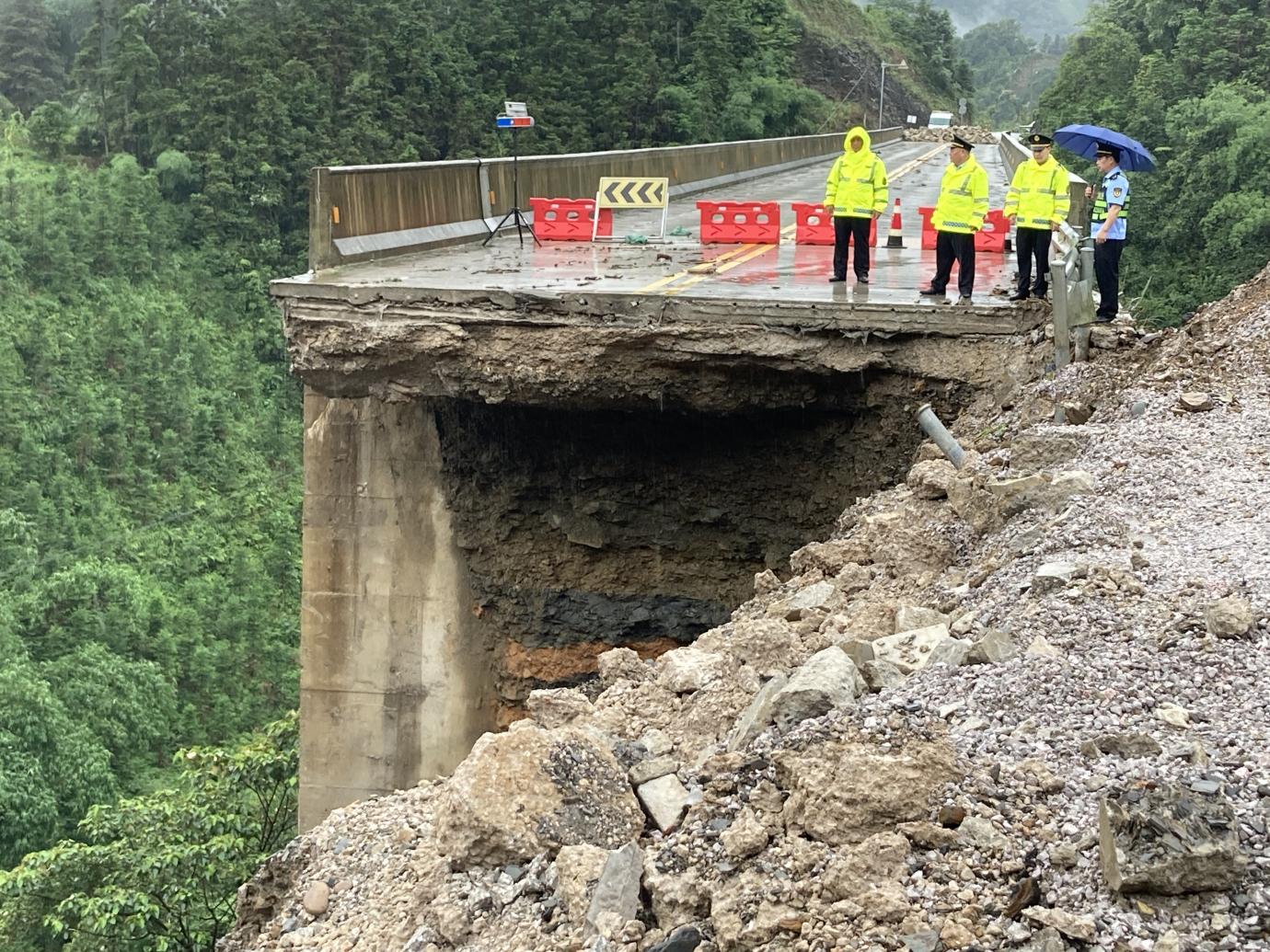

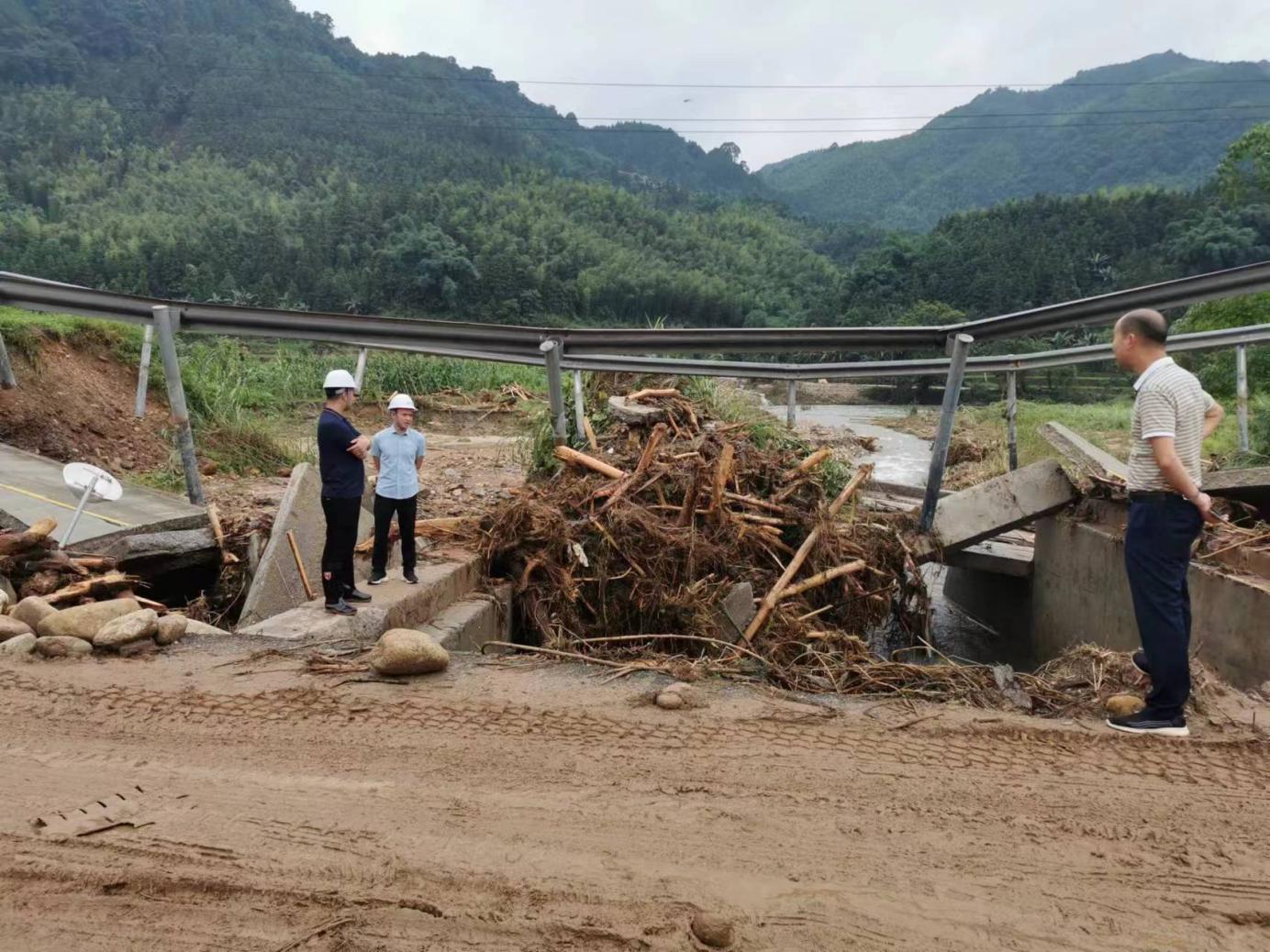

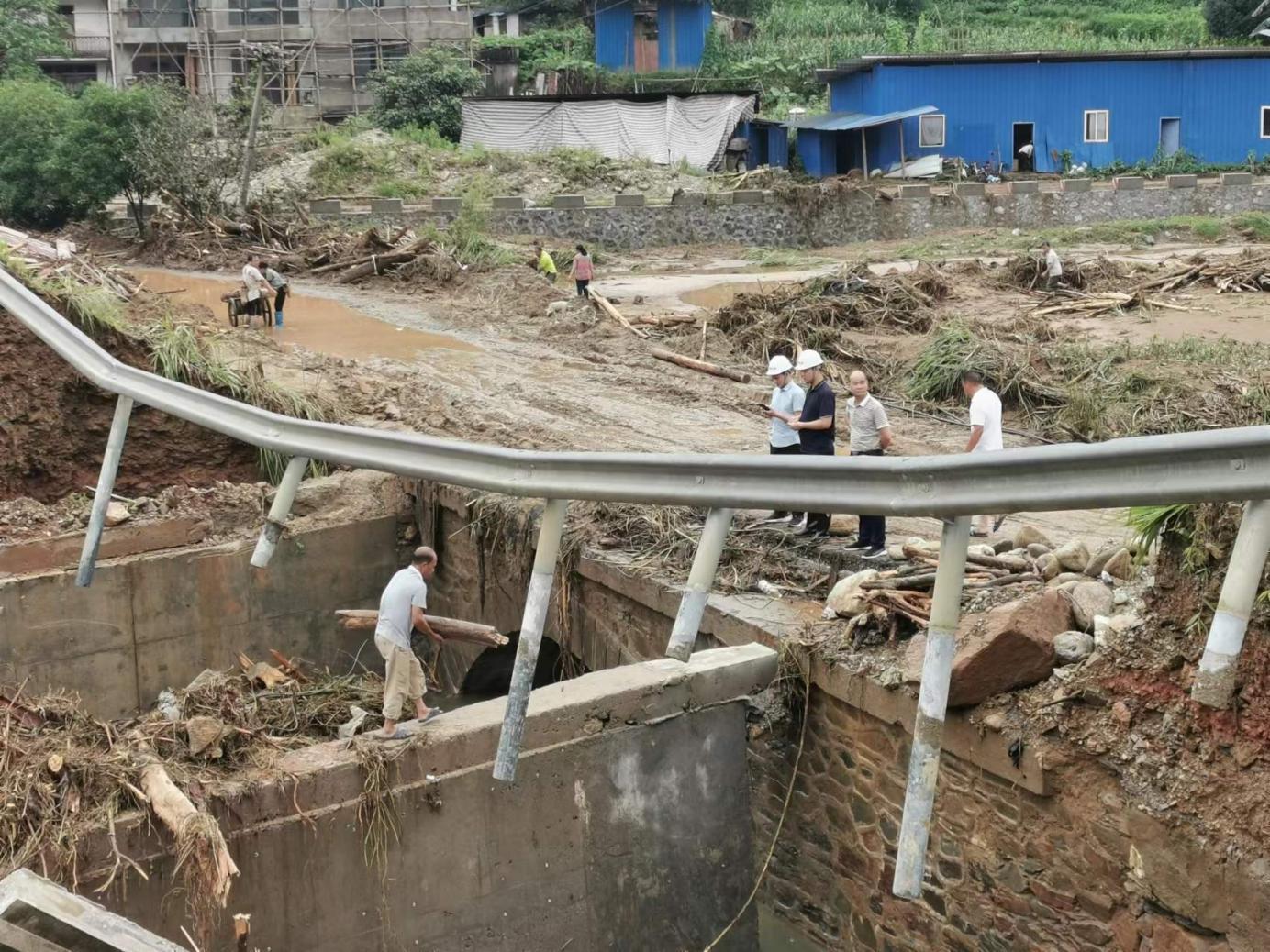

6月5日13时54分,融水县怀宝镇“海洞口至沙江尾”K5+000处因路基下塌1处导致交通中断、6月6日12时15分,融水县杆洞乡“杆洞至中讲”K12+700处因路基下塌1处导致交通中断、6月9日,融水县安陲乡“岩脚-上六秀”K13+840处因路基下塌1处,导致交通中断、6月18日,融水县怀宝镇“盘荣-东水”路段由于上塌方14处、下塌方3处、导致交通中断、6月18日,融水县安陲乡“洋岭-龙口”路段由于下塌方1处路基断裂,桥邓桥垮塌,导致交通中断、6月18日,融水县香粉乡“新寨屯至上村屯”k1+300处下塌方1处、导致交通中断,以上村道后期均需要修建新的挡土墙,但因我县近期雨水较多,泥土松动,施工危险系数大等原因,暂未能抢通。

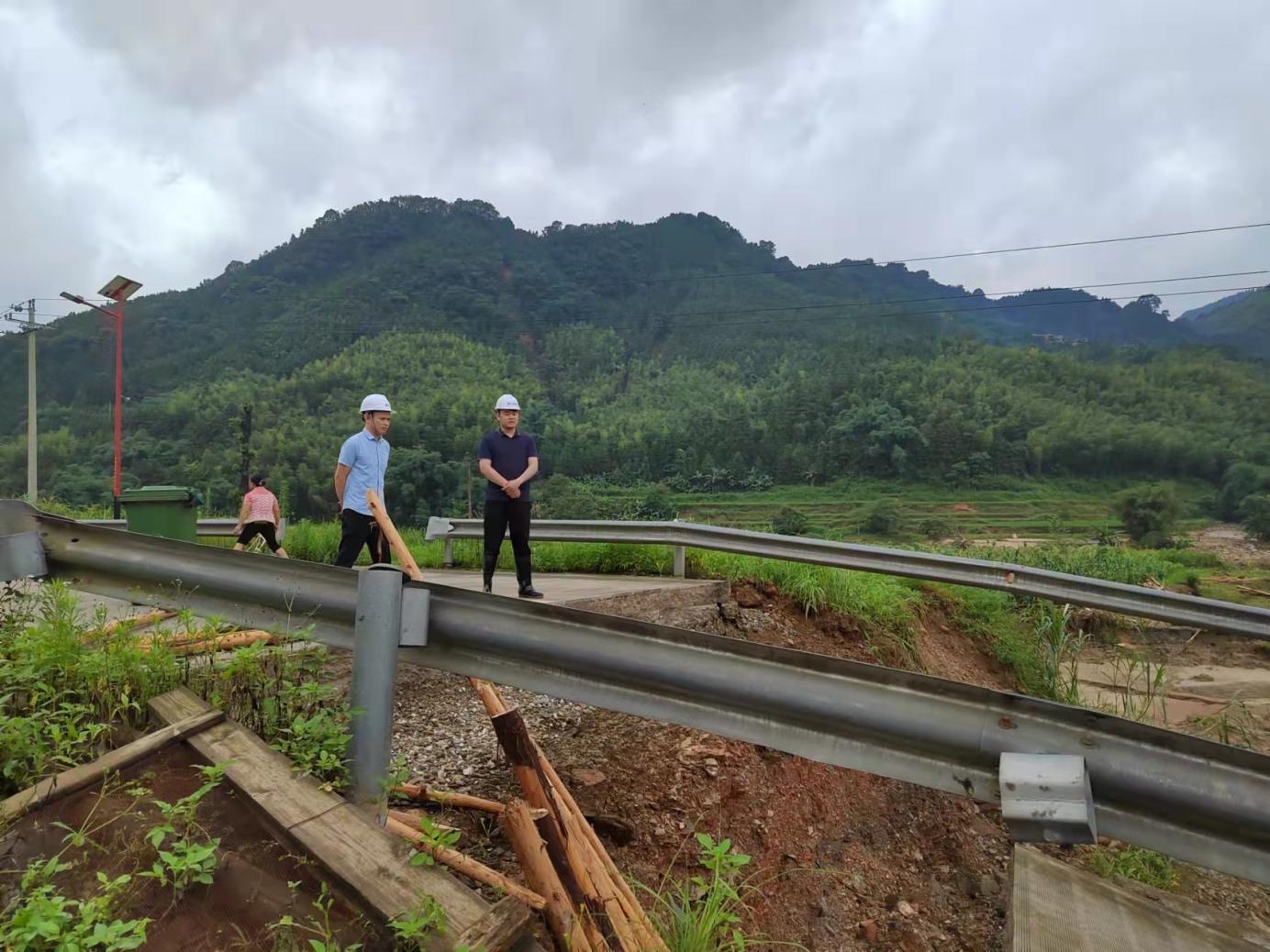

二、灾毁损失:不完全统计,全县农村公路累计冲毁路基3.3581万立方米/8.585公里,路面损坏0.1679万平方米/0.373公里,桥梁全毁30米/1座,桥梁局部损毁2米/1座,涵洞损毁5道,防护工程0.0080万立方米/2处,塌方23.7866万立方米/322处,灾毁损失累计8105.44万元。全县农村公路累计已出动人员753人次,机械130台班,投入开展抢通救援通道资金131.075万元。后续截止到22日,据统计,我县农村公路含屯级公路,灾毁损失累计达到3.8亿元,造成了18个乡镇,一百余个村屯,15877人口受灾。严重影响了老百姓正常的生产生活和学生上学。如果没及时安排资金抢修维修受损公路,将造成衍生地质灾害等后果

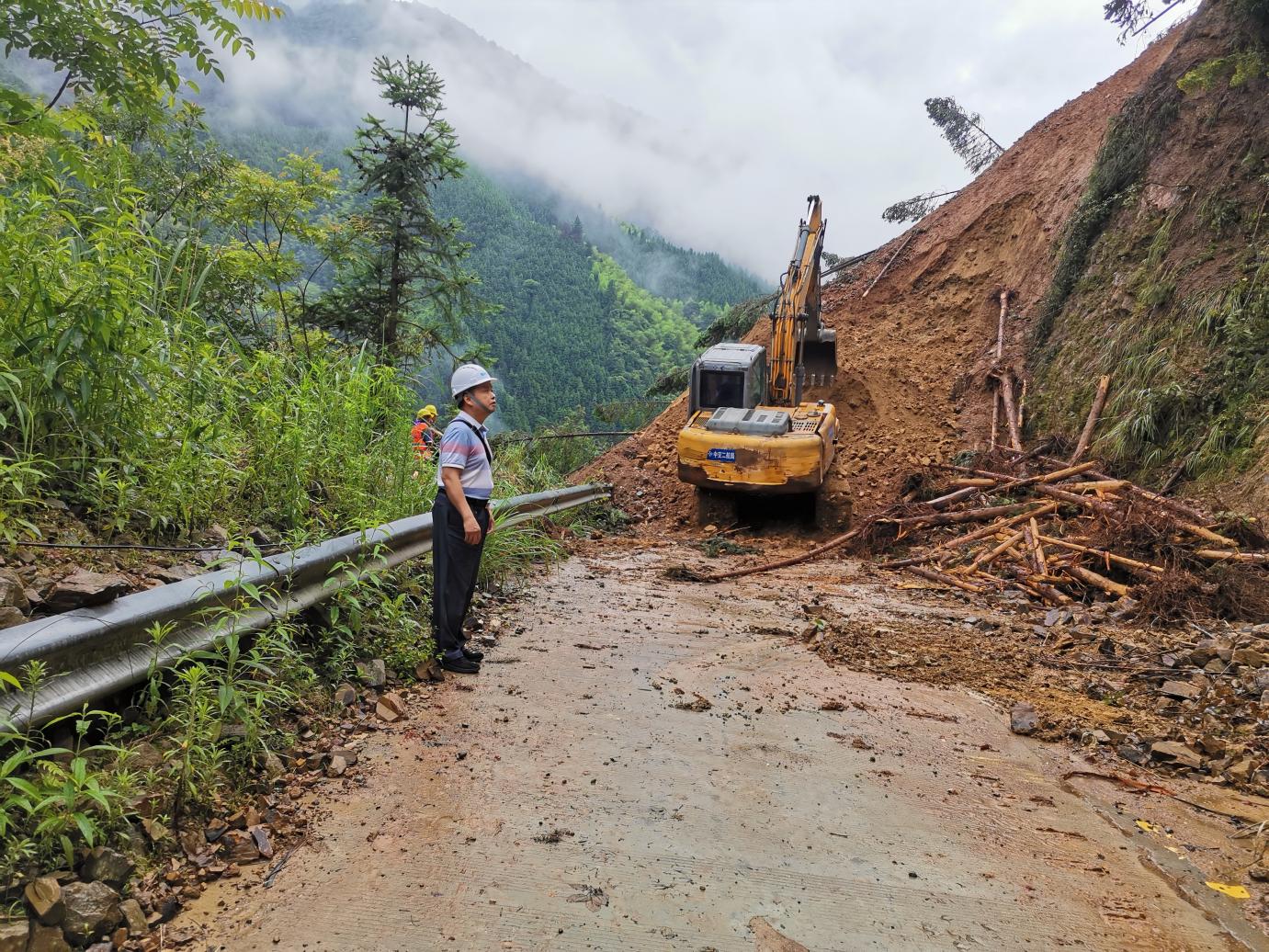

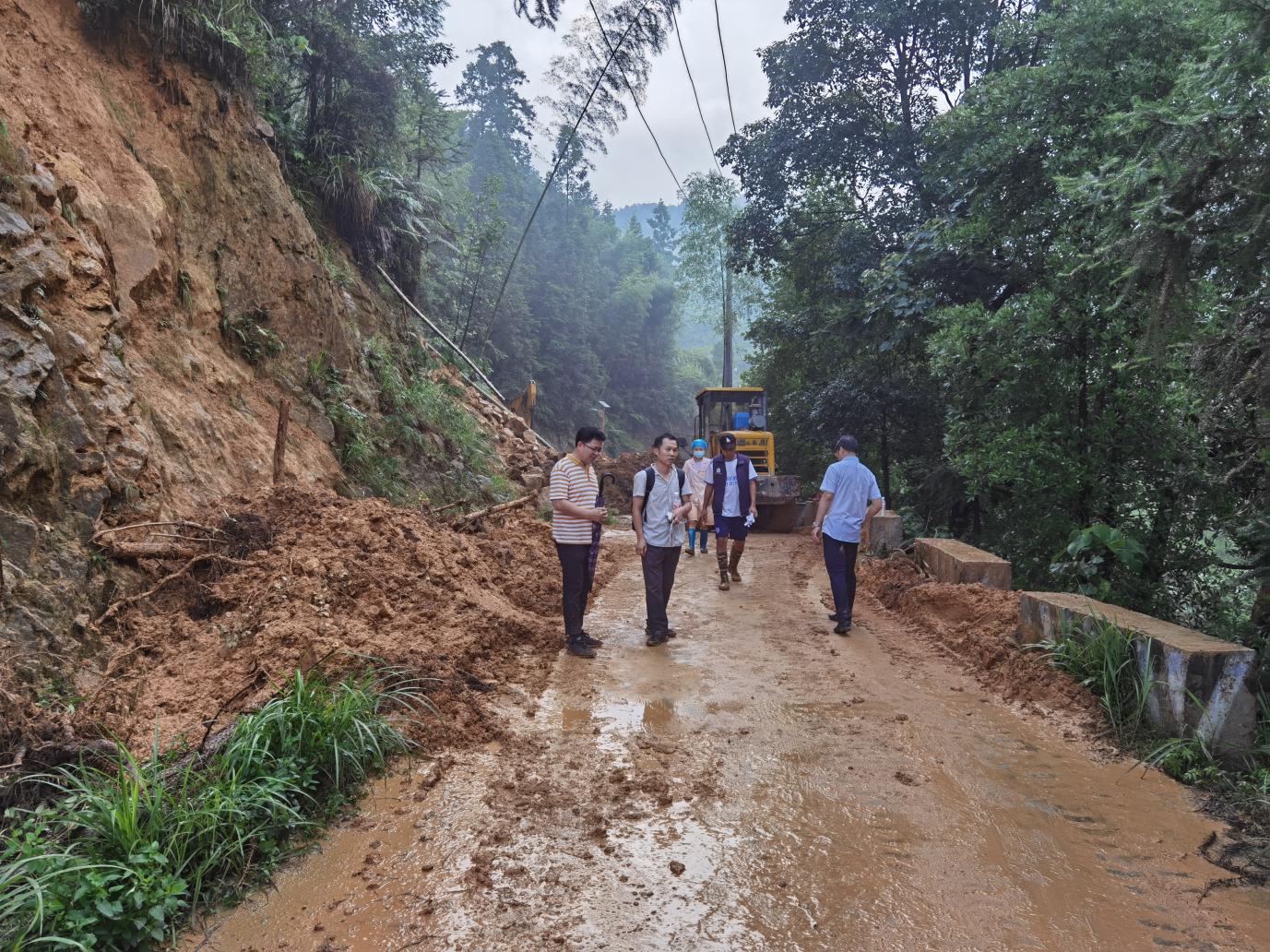

三、抢修措施:1、对因边坡上塌方造成的农村公路交通中断情况,实施排险清理塌方土石,抢通临时行车车道,保障交通通畅。2、对因路基下塌方造成的农村公路交通中断情况,在确保施工安全的前提下,对山体进行开挖临时便道,抢通临时行车车道,保障交通通畅。

四、存在困难和建议我县在这次全区的受灾损失中,灾情是最严重的、公路损毁最严重的,所以希望自治区层面在安排下拨救灾资金给融水开展维修抢修农村公路时,给予重点帮扶和倾斜照顾。我县农村公路点多、线长、面广,加上连日暴雨,农村公路损毁严重,部分村落甚至已经中断了与外界联系的唯一交通要道,灾后重建工作宜早不宜迟。但由于灾毁面积过大,我县又没有水毁修复专项资金,财力困难。农忙临近,为了人民群众的出行安全和正常生活的开展,请自治区尽快安排水毁修复资金,以便于我县开展农村公路水毁修复工作。
