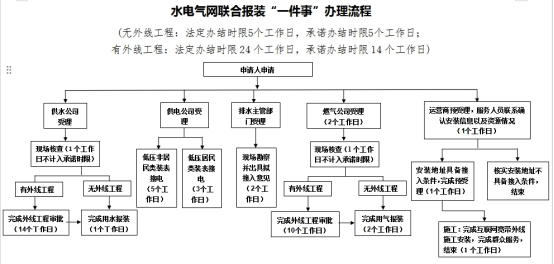

是指将原本需分别申请的供水、供电、供气、网络通讯(含宽带、广播电视)报装业务进行整合,实行“一表申请、一站受理、全程网办、并联办理、限时接入”的工作模式,将多张申请表整合为“一张表单”,由分头多次申请精简为一表申请,根据市场主体需求,提供“套餐式”或“点单式”的定制化服务。
相关附件:
受理条件:面向居民及非居民类(不含工程建设项目)的水电气网联合报装业务,由个人/企业申报的公共福利、养老院、工业、商业、居民、自建房、二手房过户等联合报装业务。涉及外线工程类的业务,由水电气网企业按市政公用服务“并联审批”的流程申报办理。
相关附件:
办理材料:
居民报装(本人办理)

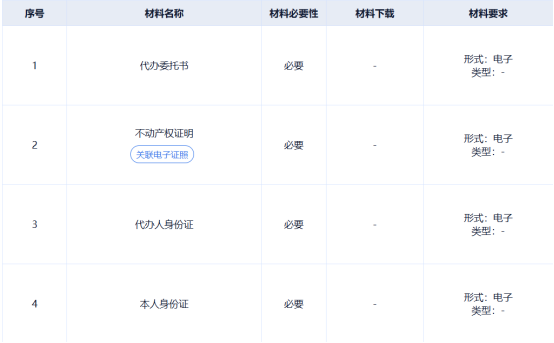

居民报装(非本人办理)

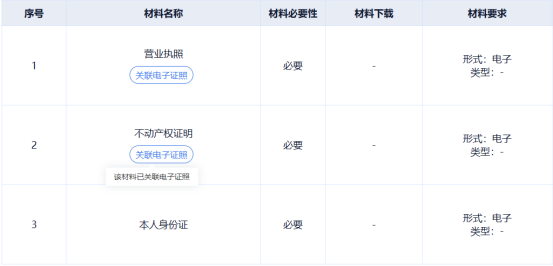

营业场所报装

工程建设项目报装

相关附件:
网上办理:水电气网联合报装“一件事”(点击办理)
窗口办理:
融水县政务服务中心二楼054住建局窗口
办理地点:融水县水东新区民族大道203号振城大厦(水东新区君泰超市斜对面)二楼054住建局窗口
办理时间:周一至周五:09:00——12:00,13:00——16:30(节假日除外)
窗口电话:0772-5124619
交通指引:县内可乘坐旅游观光2号、3号线公交车至水东君泰超市,向东北步行300米至斜对面振城大厦
相关附件:

相关附件:
并联审批:一个中心协调、组织各责任部门同步审批办理的行政审批模式。改变以前行政审批单位按序逐家进行行政审批的模式,对涉及两个以上部门共同审批办理的事项,实行由一个中心(部门或窗口)协调、组织各责任部门同步审批办理的行政审批模式,做到“一窗受理、并联审批、统一收费、限时办结”。
相关附件:
1.个人或者企业在联合报装时,涉及申报宽带报装可以自主选择运营商接入吗?
答:可以的,申报人在申报时可以自主选择运营商接入。
2.报装的流程大概需要多少时间?
答:无外线工程:法定办结时限5个工作日,承诺办结时限5个工作日。 有外线工程:法定办结时限24个工作日,承诺办结时限14个工作日。
3.联合报装涉及外线工程如何报装?
答:联合报装涉及外线工程由水电气网企业、施工单位在自治区工程建设项目审批管理系统进行申报,各审批部门进行并联审批,申报主体只需配合现场踏勘等工作。
4.可以仅申报水电气网联合报装“一件事”中的部分事项吗?
答:可以。用户可根据自己的需求选择相应的事项,填写对应的信息和上传材料。
5.本场景水电气网联合报装适用范围是哪些?
答:本场景水电气网联合报装面向居民及非居民类(不含工程建设项目)的水电气网联合报装业务,由个人/企业申报的公共福利、养老院、工业、商业、居民、自建房、二手房过户等联合报装业务。涉及到外线工程类的业务,由水电气网企业按市政公用服务“并联审批”的流程申报办理。
